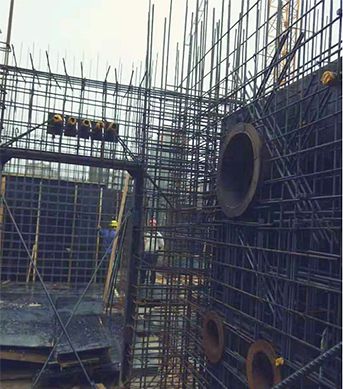

一、人防地下室临空墙、门框墙、密闭墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。人防门的安装对门框墙的垂直度要求很高,土建施工单位应与人防门生产厂家密切配合,对门框墙支模时不得使用大模板,在混凝土浇筑前、后要随时校正门框垂直度。


二、防护密闭门门框墙为悬臂板设计时,应注意水平受力筋的直径、间距、锚固方向及锚固长度,同时应注意门洞四角斜向钢筋的布置;上门框设水平抗爆梁时,其方向应朝向人防区内,且应锚入两边暗柱或墙内。


三、战时进、排风竖井地面部分应该设计、施工一次到位。施工必须满足以下要求:1、防倒塌棚架结构。2、内设爬梯。3、设多面进风百页窗,其中靠爬梯侧为活置式,口径≥500×800mm。


四、人防地下室双层双向配筋的底板、顶板、侧墙均应设置直径≥Φ6,间距≤500mm的梅花型拉结筋。


五、按照《人民防空工程施工及验收规范》,后浇带及施工缝位置应避开人防通道及人防门部位。


六、通风系统:

1、战时通风管穿密闭墙时必须预埋到位,应满足以下要求:a、预埋管件应除锈,并在内刷红丹防锈漆两道,应随土建施工时一起浇捣在墙内。b、预埋管直径应与所连接的管道或密闭阀门、超压自动排气活门的接管直径相一致。C、短管预埋时应先焊好密闭肋,管道与管道、管道与法兰、管道与密闭肋的连接应采用满焊,保证密封。密闭肋宽度≥50mm、厚≥3mm。


2、平时通风管严禁穿越人防临空墙、门框墙;平时风管穿人防密闭墙、人防单元隔墙时不能预留孔洞,应在墙体中按规定埋设预埋件,且必须有平战转换措施。


3、设有滤毒通风的防空地下室,应在滤毒通风管路上设置取样管和测压管。


4、防空地下室每个口部的防毒通道、密闭通道的防护密闭门门框墙、密闭门门框墙上宜设置DN50(热镀锌钢管)的气密测量管,并做相应的防护、密闭处理。该管可与电气预埋备用管合用。5、设有滤毒通风的防空地下室,应在防化通讯值班室设置测压装置,且应预埋室内外测压管(采用DN15的热镀锌钢管,一端在防化通信值班室,另一端则引至室外空气零点压力处,且管口向下)。


七、给排水系统:

1、战时给水管材应为镀锌钢管,并与室外给水管网接通。


2、战时排水防爆地漏为丝接口,所接排水管为钢管,管底标高应≥300mm。


3、与人防无关的管道严禁进入人防区内;平时使用的给水、排污、消防管道穿越人防墙、板时,均应在人防内侧设置防护阀门(指普通闸板阀或截止阀,工作压力≥1.0MPa),安装位置距穿人防墙、板部位≤200mm;若管道穿过人防临空墙,还应在人防区外侧设防护密闭设施。


八、电气部分:

1、防空地下室内的各种动力配电箱、照明箱、控制箱,不得在外墙、临空墙、防护密闭隔墙、密闭隔墙上嵌墙暗装。若必须设置时,应采取挂墙式明装。


2、各人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上均应预埋4-6根备用管,管径为50—80mm,管壁厚度≥2.5mm的热镀锌钢管,并应符合防护密闭要求。


3、供平时使用的电缆桥架严禁直径穿过临空墙、防护密闭隔墙、密闭隔墙。当必须通过时应改为穿管敷设,其作法可参见人防备用进线套管。


4、战时三种通风方式显示箱、控制箱及音响呼唤系统均应按图施工安装到位。


九、采光窗、战时封堵部位:临战转换措施应该设计、施工(预埋件)一次到位;竣工验收时,封堵构件应该预制、摆放到位。


十、未尽事宜以国家现行规范及规定为准。
